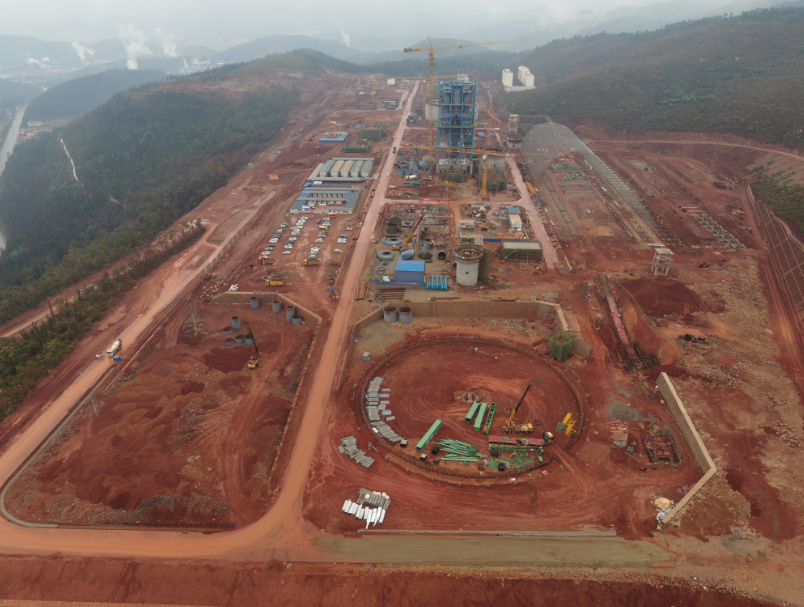

云貴高原,雞公山下,蒼翠環繞中,一座現代化的水泥廠已初現輪廓,這就是我公司承建的云南易門大椿樹水泥有限責任公司日產4000t新型干法水泥熟料生產線產能置換項目。
歲末年初,一場突如其來的新型冠狀病毒疫情肆虐神州大地,學校停課、工廠停工、市場關閉,打亂了我們原計劃一切工作部署。至2月底,全國疫情初緩,公司領導果斷決策,從非湖北地區大量抽調精兵強將,給予項目最大支持,從而保證了施工生產的持續推進。
自去年11月項目正式開工至今,已有24周。除卻因春節假期和疫情被迫停工外,我們日夜奮戰,目前取得的初步戰果如下:完工了窯尾框架、石灰石堆場、2號轉運站、水泥配料站框架、原料配料站框架、壓縮空氣站、熟料庫滑模、輔料堆場等7個子項;正在施工石膏聯合儲庫、原煤粘土聯合儲庫、輔料破碎地坑、石灰石堆場轉運站D區、石灰石轉運站C區、水泥調配庫、水泥庫、窯尾SP爐與排灰、循環水池、原料磨A區、機修車間、生料均化庫、煤粉制備、窯中1、2、3號墩、燒成窯頭、總降壓室、中控化驗室、氧氣乙炔庫、汽車衡等21個子項;水泥磨和包裝車間也已經澆筑了墊層。
輝煌戰果的背后,是整個項目團隊集體的不懈付出。我們的項目經理曹?chē)鴱娡?,永遠是宿舍、辦公室、現場三點一線;我們的項目總工馬衛國同志,哪里危重險急就絕對會(huì )出現在哪里;我們的施工經理王新華同志,滿場都是他的大嗓門在風中飄蕩,往往是人未到,聲先至;還有我們的工程科靳琛、供應科徐晗同志,他們辦公室的燈光總是在晚上11點半以后才會(huì )熄滅;小伙子施工員曾勇,好象每天24小時都精力旺盛,從來沒有休息時間可以不干工作的概念。
回顧這大家團結拼搏的100多個日日夜夜,最難忘的要數熟料庫筒倉的滑模施工。這個庫設計為預應力庫,直徑大(60M),庫壁厚,鋼絞線多且長。經了解,其他類似項目別的公司多采用翻模施工,但翻模施工會(huì )增加周材投入且施工周期長的缺點顯而易見,作為滑模行業小有名氣的我們能否想辦法對它進行滑模施工呢?為此,項目部組織相關人員多次召開諸葛亮會(huì ),經反復論證、比較,大家認為我們有信心、也有能力對本熟料庫筒倉進行滑模施工。在方案確定以后,項目部又多次開會(huì )討論滑模施工時各類人手的組織及細節的處理,并決定由公司直屬隊負責人祁錫國同志親自梳理各個環節,協調各個隊伍。5月11日,對熟料庫筒倉進行試滑,過程中大家又發現有些環節還存在問題,就立即停下來,對暴露的問題組織相關人員進行反復探討,同時把滑模過程各環節工作對各作業班組進行更加細化交底。經充分準備,熟料庫筒倉滑模于5月18日重啟。只見作業面上,一百余人各司其職、忙而不亂,澆混凝土的、吹著哨子穿鋼筋的、喇叭喊著穿鋼絞線的、吊架上抹灰跟進的、回龍梯同步搭設的,晝夜不息,一派熱火朝天的場面?;,F場白班由項目總工馬衛國同志指揮,夜班由祁錫國同志指揮,項目經理曹?chē)鴱娡疽灿H自在滑模平臺上經常一盯就到深夜?;_^(guò)程中,只要指揮員需要,一聲令下,無論是哪個班組負責人,拉著隊伍就上去增援,大家不講條件,不扯報酬。經過六天五夜奮戰,熟庫庫筒倉滑模終于順利到頂,這一刻,人人喜笑顏開!是的,只有親自經歷過這一切,才能切身感受到勝利的到來是多么讓人愉悅!
總包要求我們各主要工號要在6月初至9月陸續交付,并且要確保12月15日生產線能夠點火。這么一條完整的水泥生產線,工號如此多,大家頓感時間緊、任務重,而且后面即將進入云南的雨季,還可能有許多未知不利因素,想想讓人不禁壓力山大。
然而,勇敢的華盛人從不會(huì )被任何困難所嚇倒!在曹經理主持下,項目部立即召開協調會(huì ),大家分析形勢,制定應對方案。前期由于土方開挖、樁基施工、熟料庫滑模等多種因素影響,導致目前項目整體施工進度要稍滯后于計劃,現在要想完成業主目標,我們必須要趁熱打鐵,再次進行全體動員,增加人手、加班加點,重新掀起一個施工高潮。下一步項目施工重點應是原料磨、水泥磨、煤磨、窯頭、中控化驗室、總降壓站等工號;其他如水泥庫、原煤粘土、應急堆棚、輔料破碎地坑等工號也要按計劃抓緊推進;要快速完成機修車間、石膏聯合儲庫這兩個工號的掃尾施工,以釋放出大量的周轉材料他用。
在緊張施工的同時,我們質量安全工作也絕不能放松。今年第一季度,總包授予了我們公司安全管理先進單位的榮譽稱號,這是總包對我們項目部前期安全管理工作的肯定,但我們決不能驕傲自滿,在后面的安全工作中,我們更將以如履薄冰的心態,充分利用國家安全生產月活動這一契機,大力做好項目施工安全宣傳工作,切實做好防高墜、防臨邊,規范腳手架的搭設,重點監控滑模平臺的拆除,為施工生產保駕護航。在產品質量上,我們將在外部壓力的推動下,狠抓內部管理,強化過程控制,力爭創(chuàng )造出更多精品工號。
關鍵時刻,公司張董事長、蔣總、潘總三位領導來項目視察指導,更加增強了我們按期保質保量完成任務的信心,我們必將大力發揚華盛特別能吃苦、特別能戰斗的團隊精神,努力拼搏,以夢為馬,大步勇向前!
(云南大椿樹項目 劉慶賦供稿)
